Как благоустраивают улицу Крупской?

Как благоустраивают улицу Крупской?

Работы по асфальтированию и укладке плитки на пешеходно-парковой зоне улицы Крупской планируют начать со дня на день и все-таки завершить 30 сентября. В этом заверил общественную комиссию коммерческий директор подрядной организации ООО «Кваттро» Оганес Маркарян.

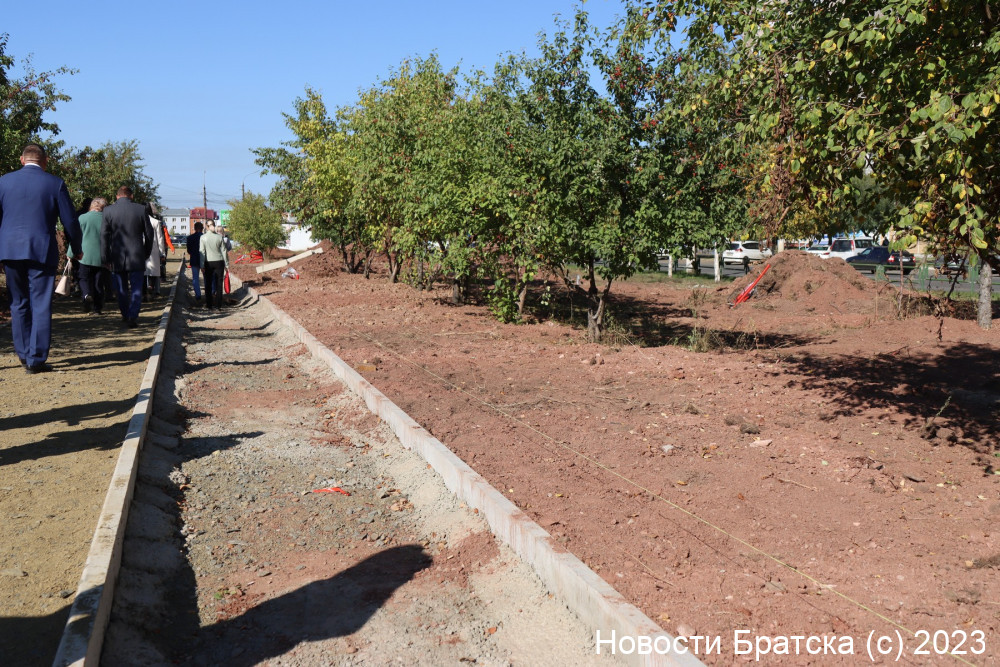

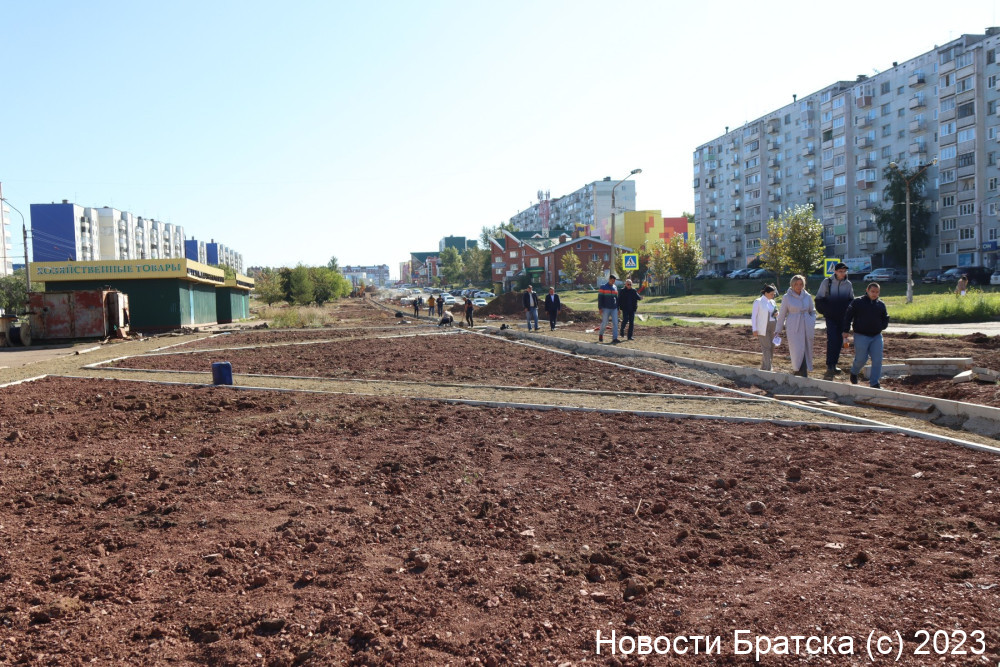

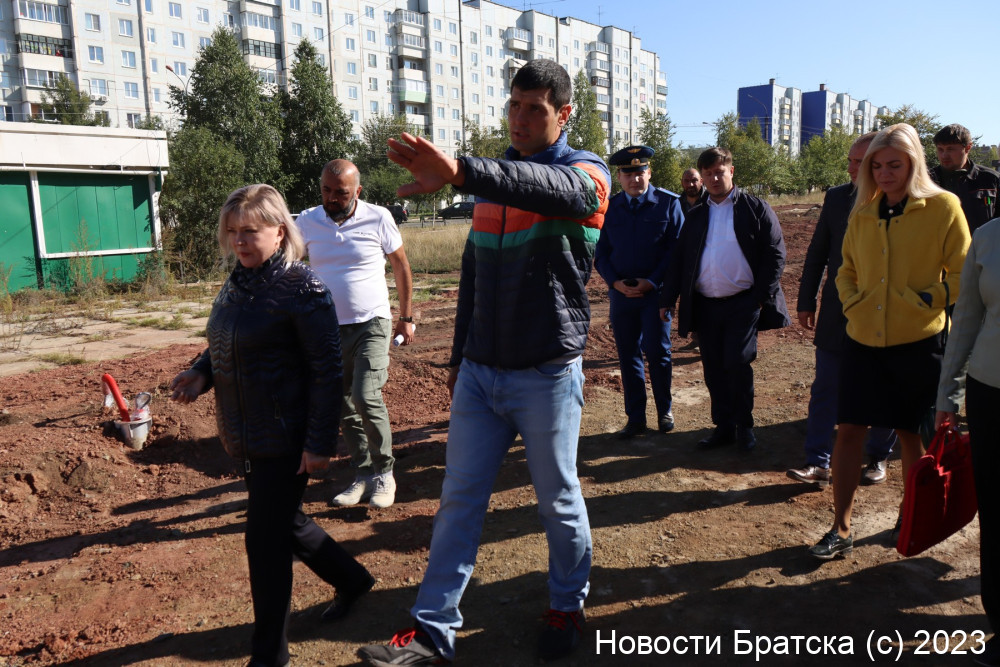

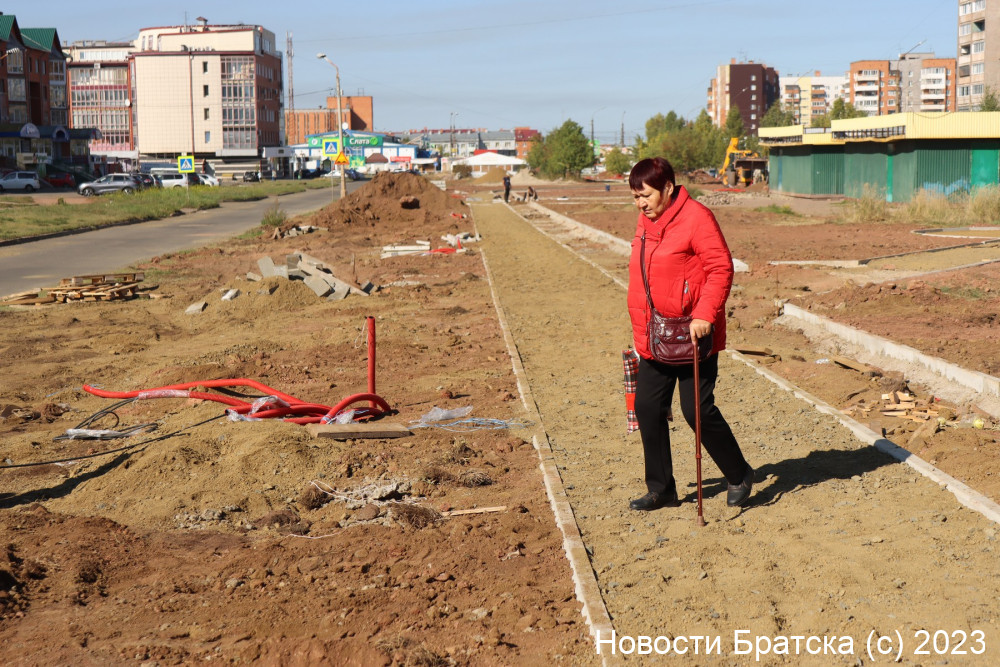

Общественная комиссия по реализации федерального проекта «Формирование комфортной городской среды» провела очередной выезд на территорию, где вот уже свыше трёх месяцев ведется благоустройство. Общественная территория стала победителем рейтингового онлайн-голосования в 2022 году в соответствии с требованиями Минстроя РФ, и на ее благоустройство были направлены выделенные городу средства. Проект реализуется совместно с ПАО «РУСАЛ Братск».

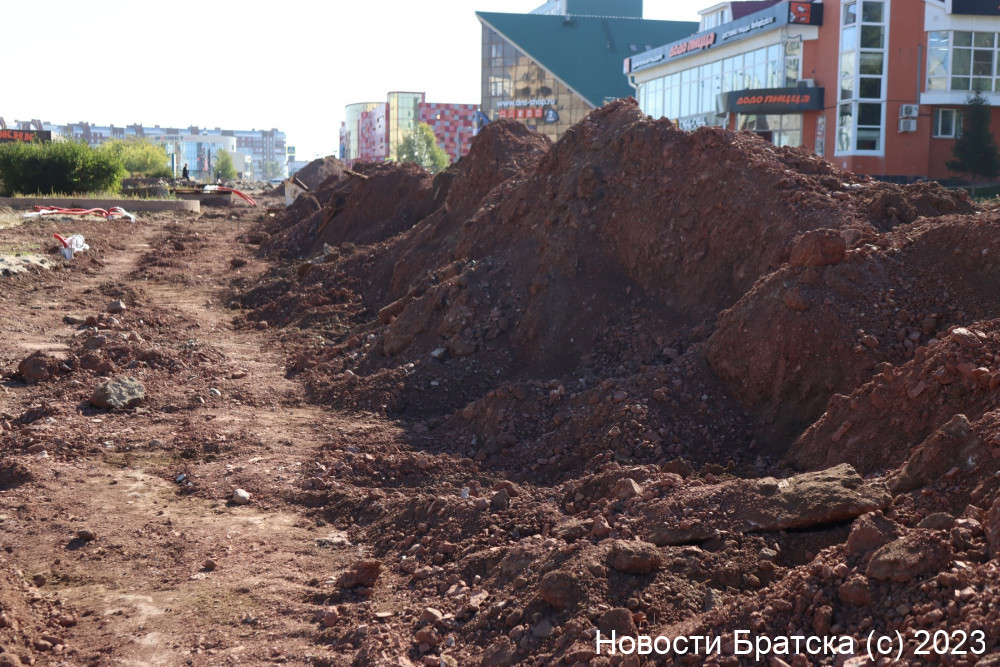

В соответствии с федеральным законом о закупках №44-ФЗ, право реализовать масштабный проект получила иркутская подрядная организация ООО «Кваттро», предложившая наименьшую стоимость работ. Предполагалось, что к 30 сентября бульвар на улице Крупской станет украшением города, комфортным и функциональным пространством для отдыха и прогулок. Но, невзирая на требования заказчика МКУ «Дирекция капитального строительства и ремонта» нарастить темп работ, к сентябрю строители успели реализовать лишь пятую часть проекта.

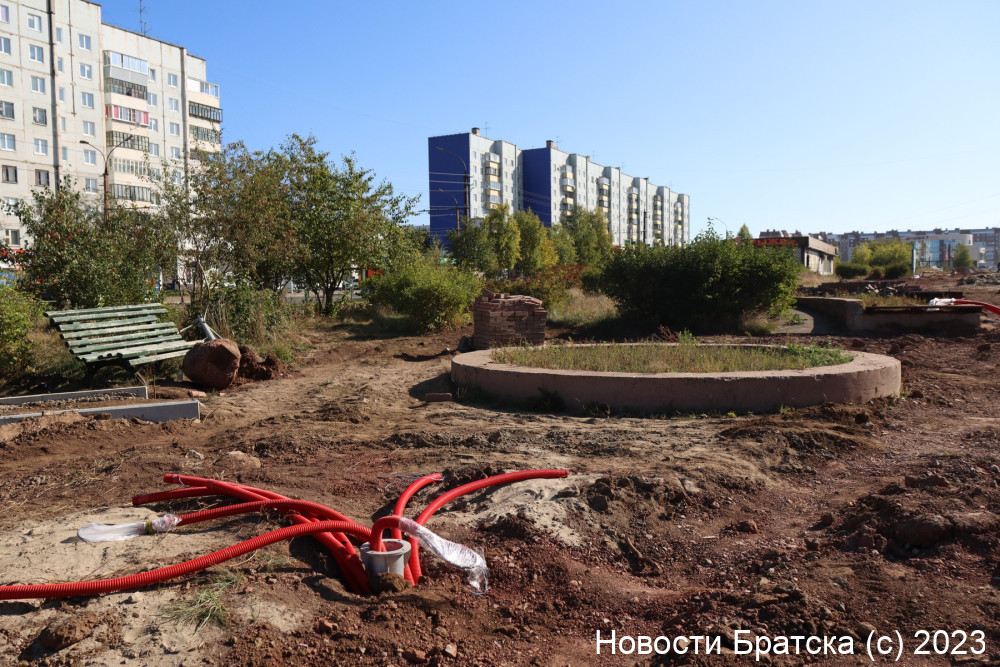

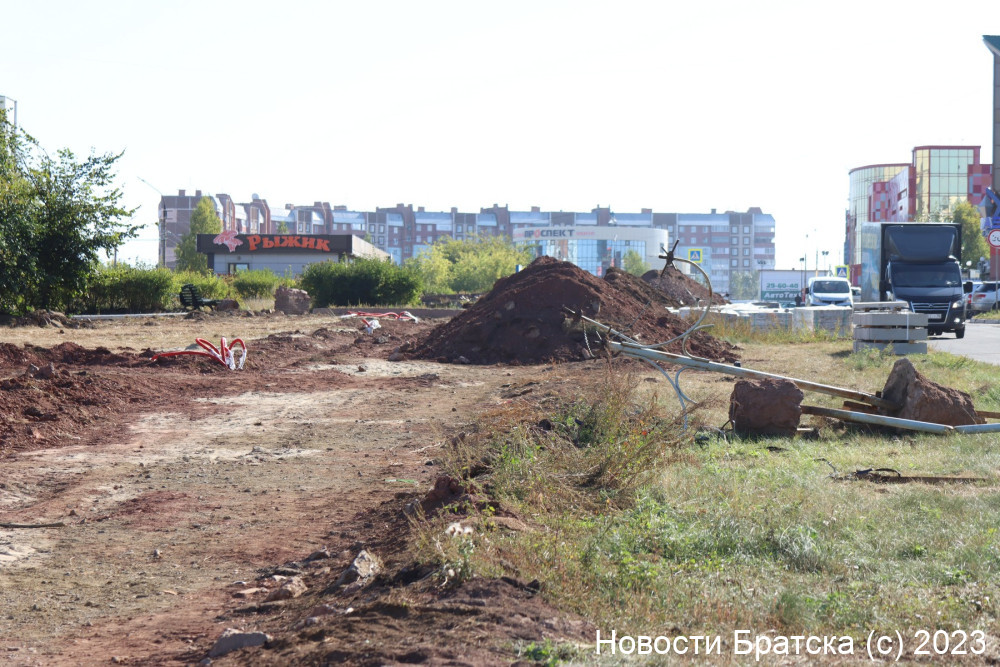

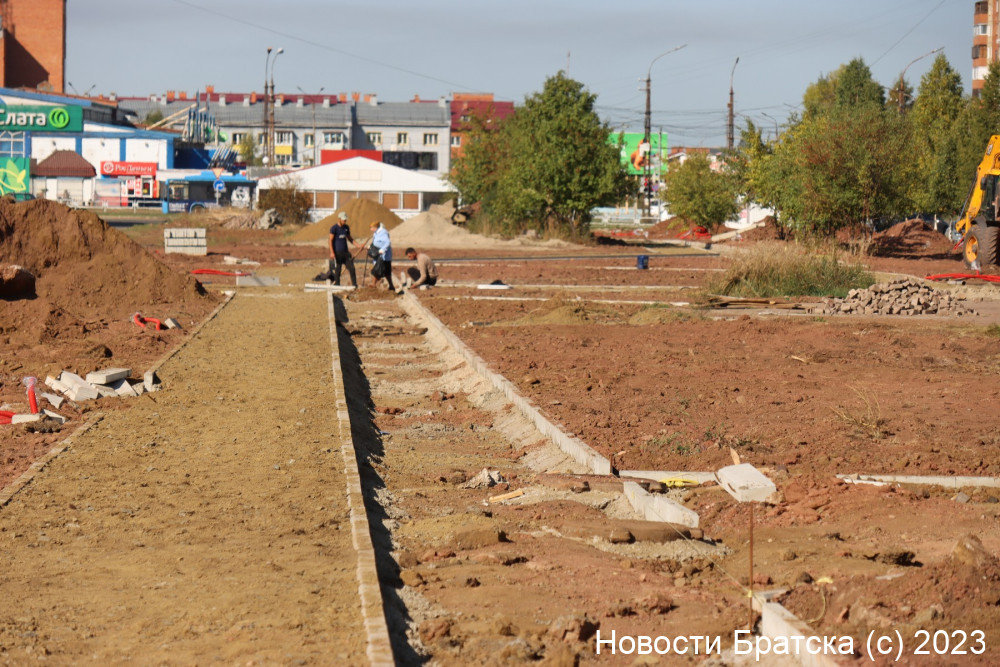

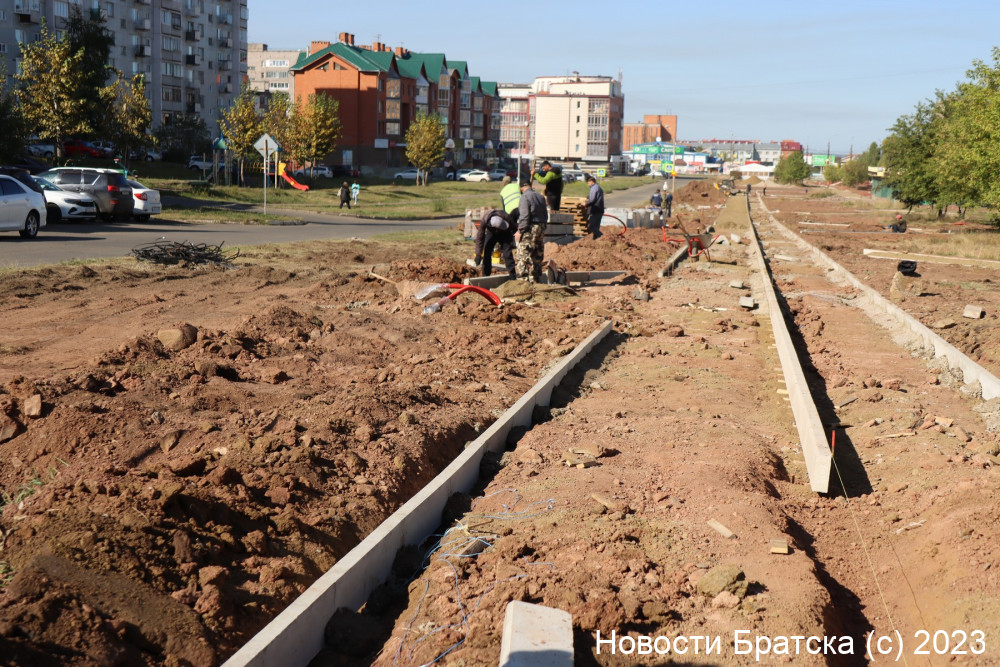

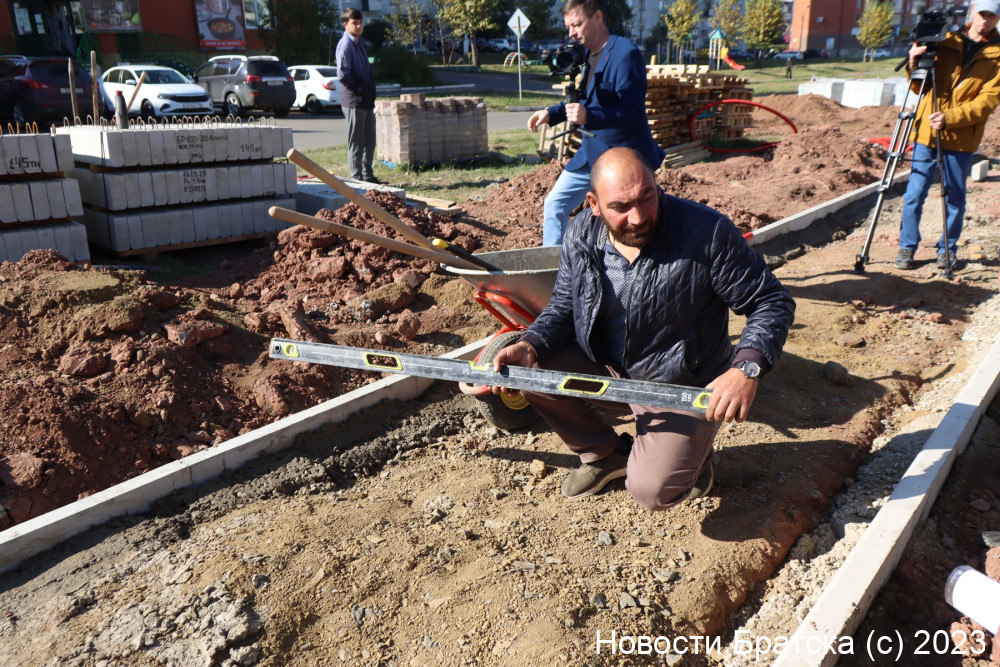

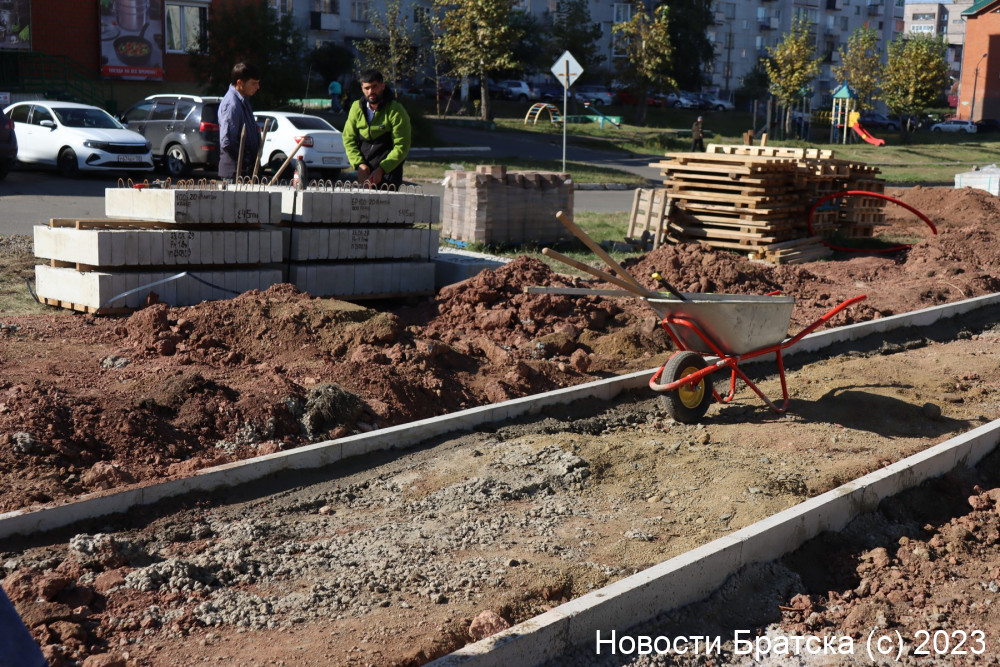

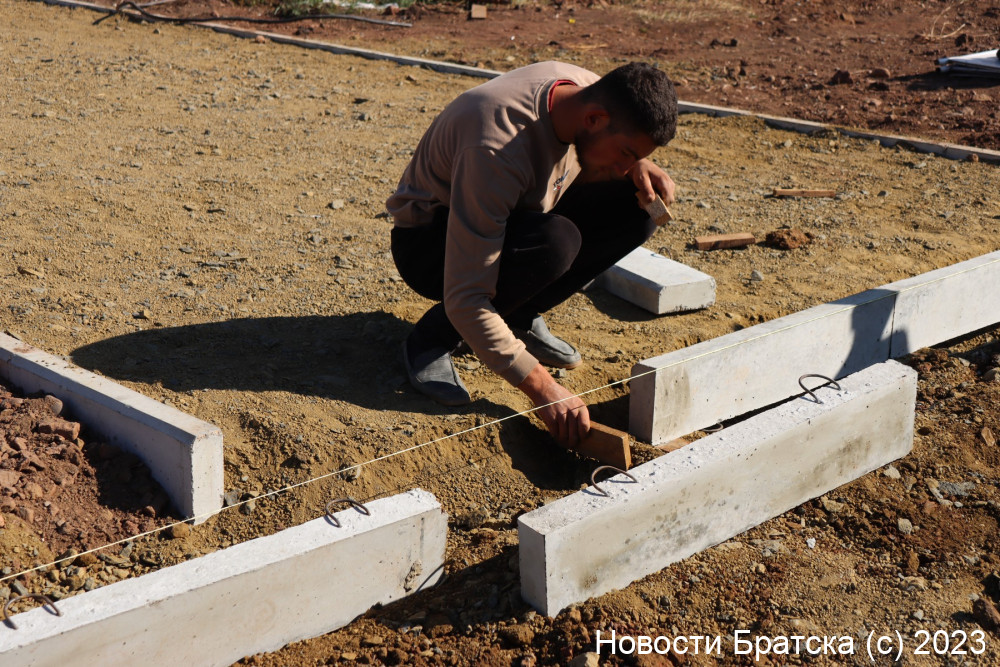

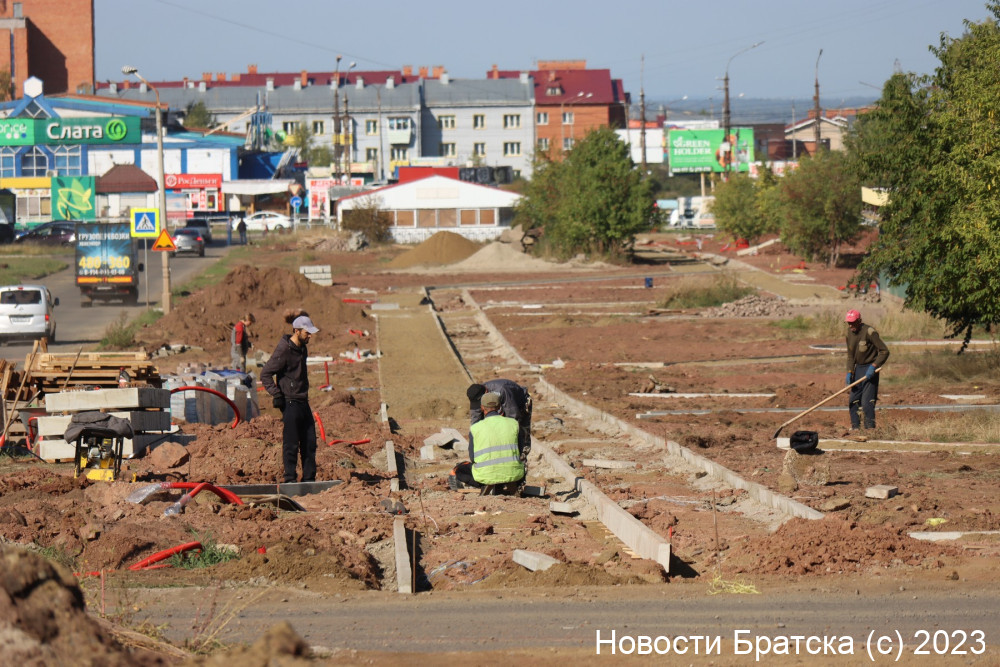

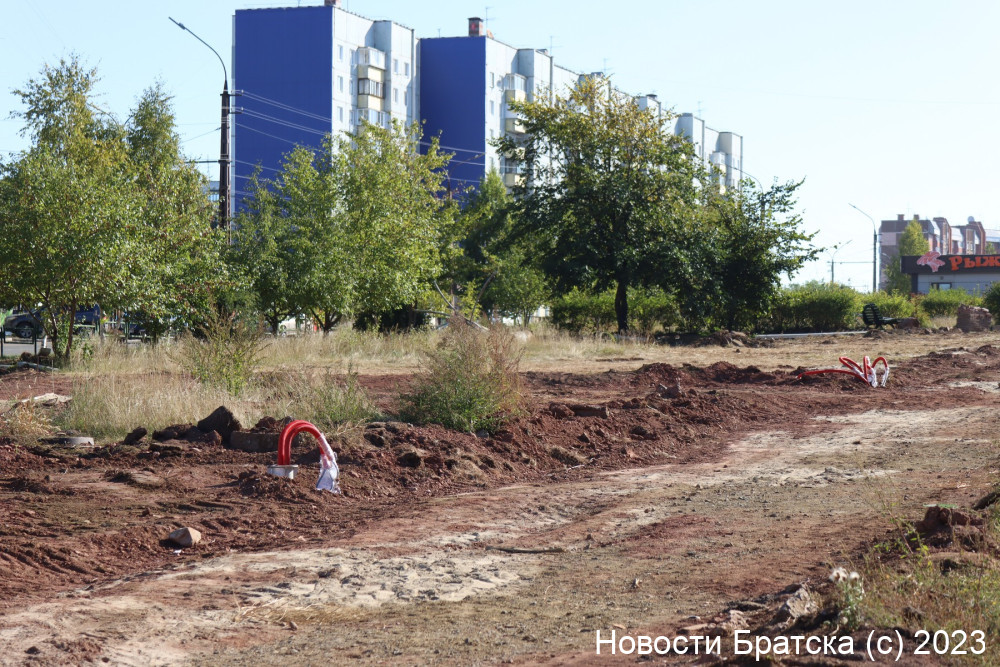

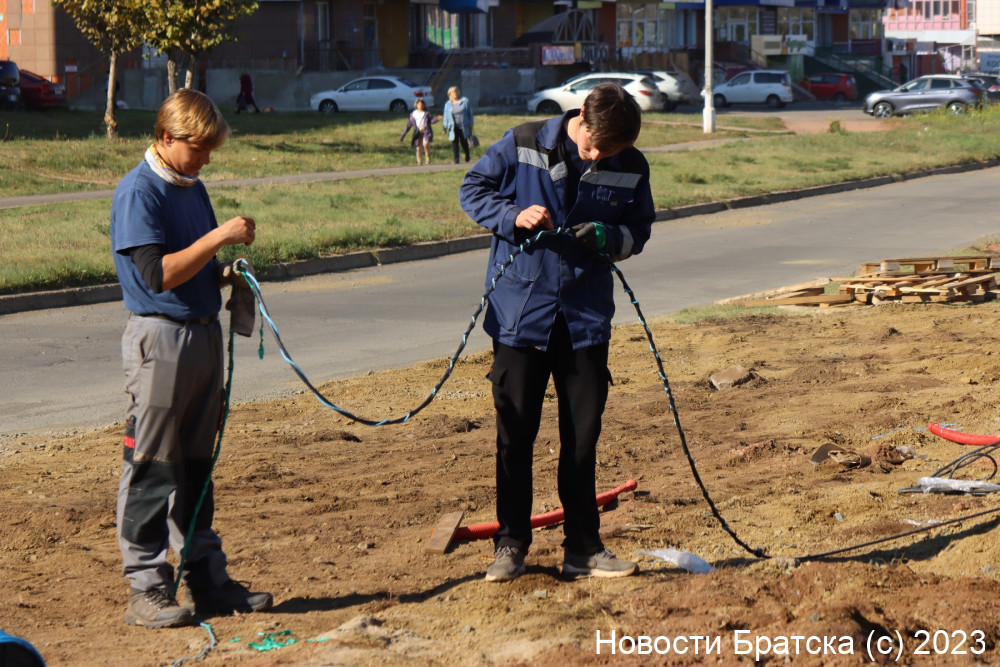

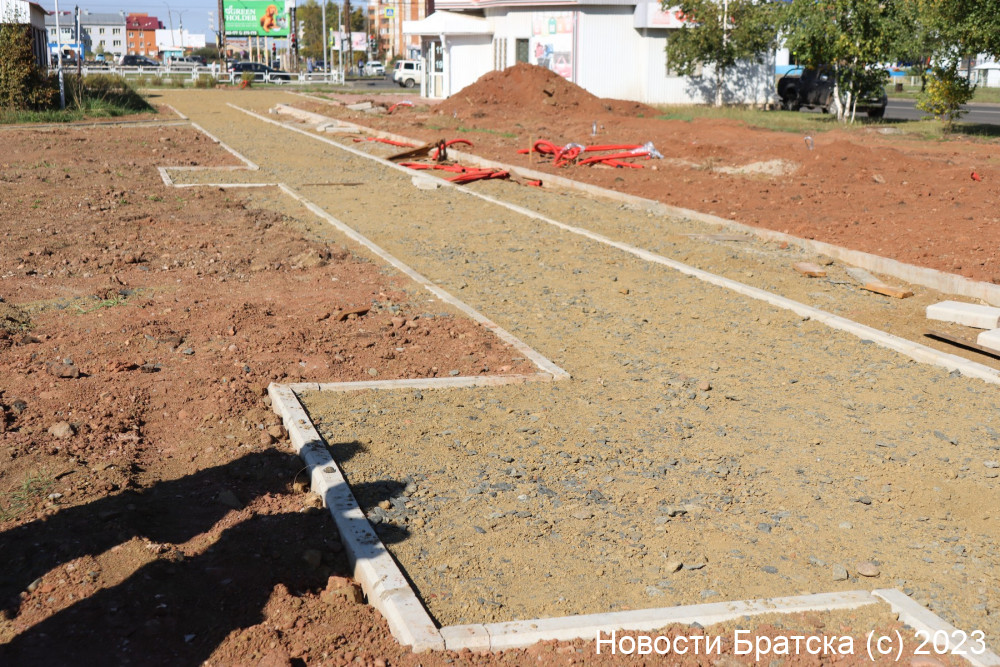

— Работа ведется силами двух подрядных организаций параллельно — разделили работы, чтобы ускориться. Со стороны ООО «Кваттро» ежедневно на площадке присутствуют 7-8 человек, которые максимально сейчас ускоряются, выставляя бортовые камни, чтобы все пешеходные площадки и дорожки обозначить и приступить уже к выполнению покрытия. Параллельно ведутся работы по прокладке кабеля, потому что здесь предусмотрены замена освещения, видеонаблюдение и иллюминация. Сейчас необходимо грамотно спланировать все процессы, чтобы минимизировать потом работы земляные. Так как проект федеральный, ведется тотальный контроль со стороны всех ведомств. Процент исполнения на 12 сентября составляет 22,5% по контракту с ООО «Кваттро». Работы по покрытию они еще не начали, не завершены подготовительные работы, — рассказала и.о. председателя комитета по градостроительству Галина Загайнова.

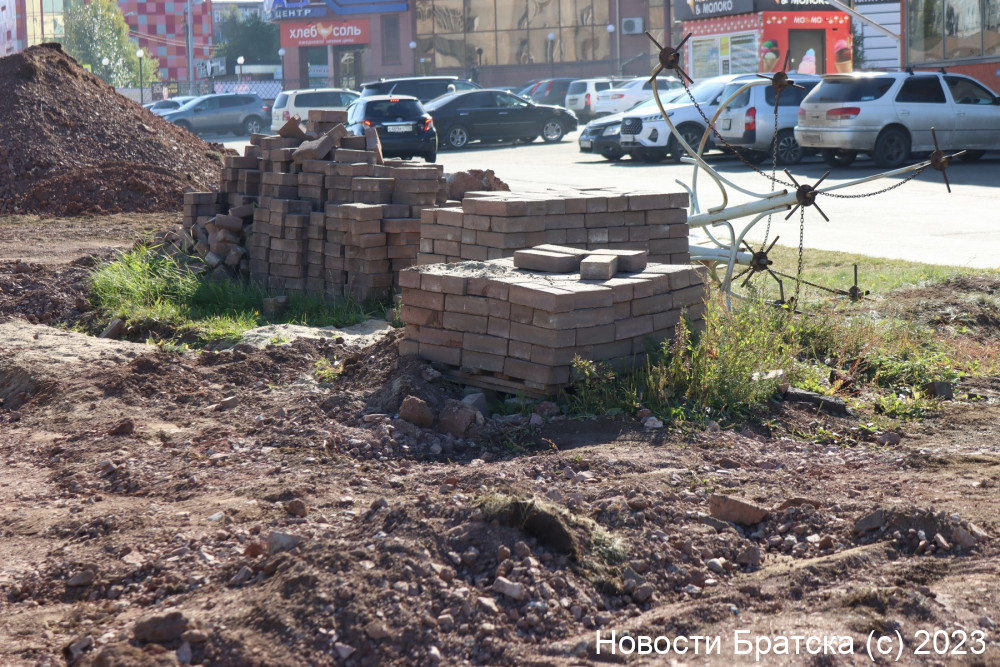

— Мы заказали сетку армированную для укрепления основания под плиткой, сегодня-завтра ее привезут, и начнем укладывать брусчатку и тротуарную плитку, — заверил представителей администрации коммерческий директор ООО «Кваттро» Оганес Маркарян.

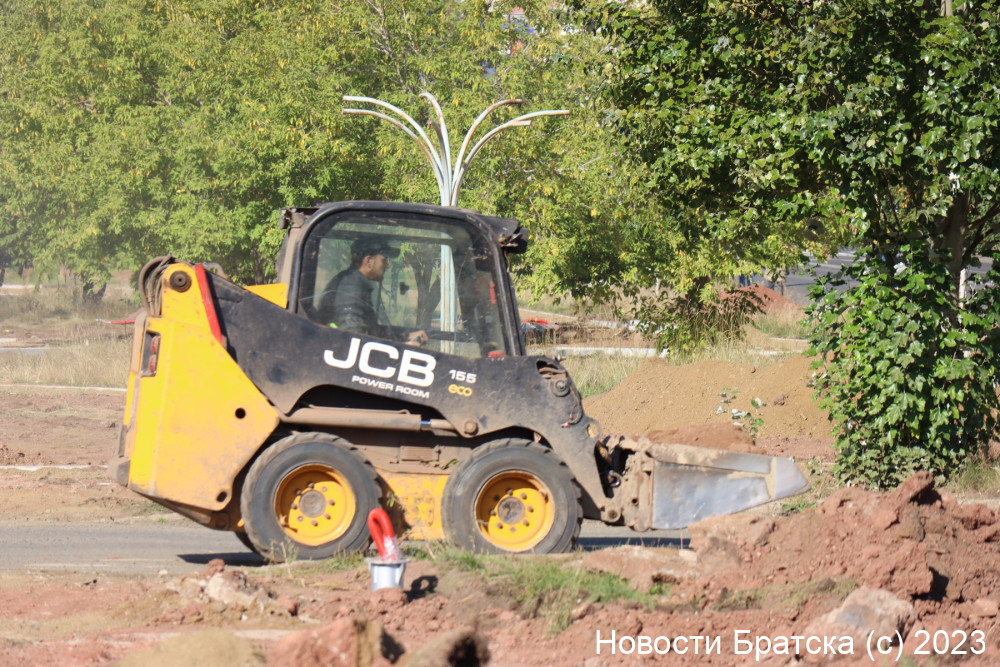

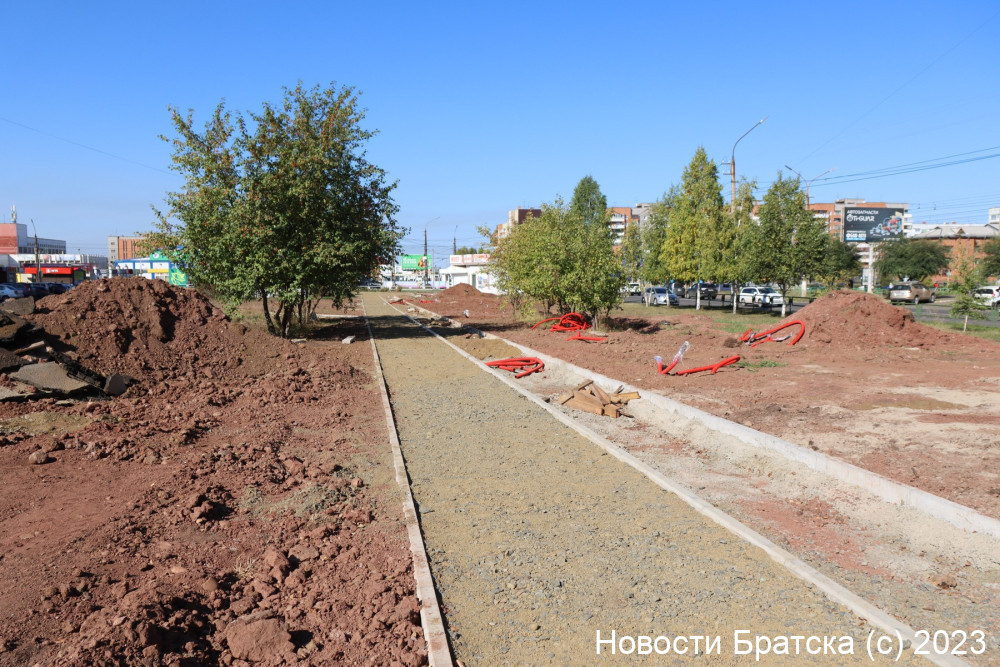

По словам представителя подрядчика, к асфальтированию велодорожки строители приступят в ближайшие дни, как только завершат работы на другом объекте. Накануне на площадку доставили массивную виброплиту для уплотнения грунта и песчано-гравийной смеси, в ближайшее время доставят каток. Для велодорожки проектом предусмотрен исключительно мелкозернистый асфальт, это позволит сделать покрытие максимально гладким.

Оганес Маркарян пообещал увеличить численность рабочих на объекте — по его словам, укладкой плитки будет заниматься отдельная бригада из 3-4 человек, которая при благоприятной погоде справится с работой за неделю. Он также пообещал завершить основные работы к 1 октября.

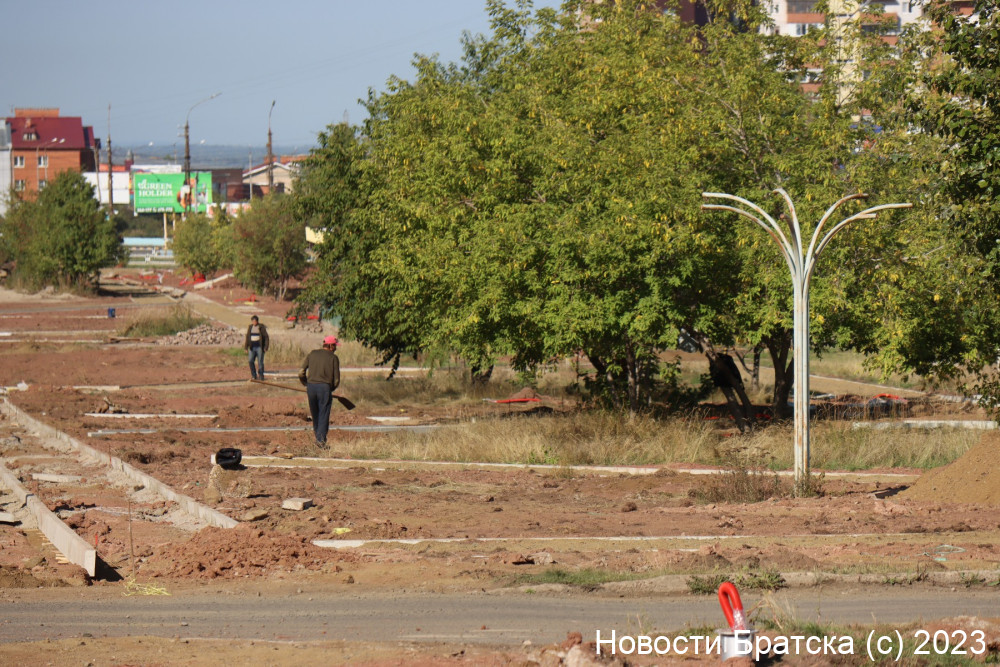

Заместитель мэра Братска по городскому хозяйству и строительству Егор Луковников обратил внимание, что проектом предусмотрена еще и укладка дорожки с покрытием из отсева, которая пройдет вдоль будущего рябинового сада, а потому необходимо незамедлительно наращивать численность рабочих и техники на объекте. Оганес Маркарян заявил, что к этой работе приступят уже 13 сентября.

В рамках отдельного муниципального контракта предусмотрено устройство газона и высадка деревьев и кустарников. Однако приступить к озеленению нельзя, пока не завершены строительные работы.

Егор Луковников отметил, что октябрь, по предварительным прогнозам, обещает быть теплым. Это значит, что работы по озеленению можно будет проводить практически до середины ноября. Опыт благоустройства в рамках капремонта ул. Комсомольской показал, что газон, засеянный осенью, благополучно взошел и вырос. Саженцы деревьев и кустарников также неплохо прижились, поэтому вынужденная отсрочка не должна повлиять на результат.

Галина Загайнова уточнила, что, по информации ПАО «Русал Братск», малые формы для пешеходно-парковой зоны уже закуплены и отправлены в Братск. Как только они поступят, подрядчики приступят к установке.

Простоявшие много лет скамейки с чугунными основаниями временно вывезли на территорию МБУ «Дорожная служба города Братска». Их решено сохранить, полностью заменив подгнившие и много раз перекрашенные бруски. Однако реставрация потребует времени — по словам директора МБУ ДСГБ Василия Лукиянчука, они вернутся обновленными на улицу Крупской весной 2024 года.

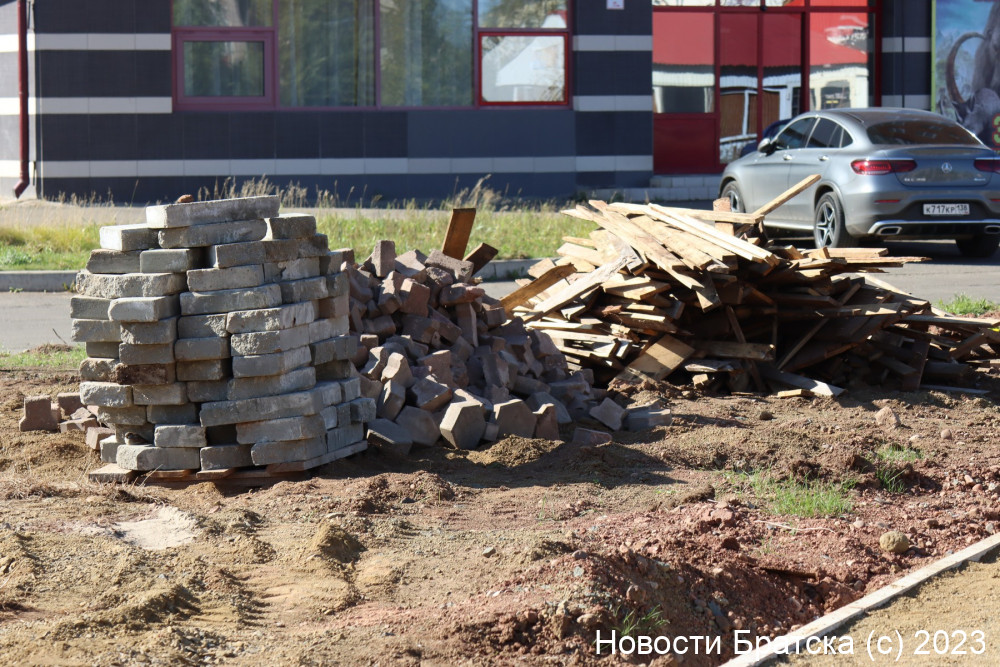

Директор по развитию ООО «Проминжиниринг» — компании, недавно подключившейся к реализации проекта, — Анна Черномаз отметила, что компания зашла на объект лишь 18 августа, однако практически все необходимые материалы уже закуплены и находятся на складах. По ее словам, 20 сентября — срок поставки из Красноярска плитки, специально заказанной для ул. Крупской, которой будет покрыты пешеходные дорожки.

— Работы, можно сказать, сдвинулись с «мертвой точки». Но большой интенсивности мы не видим. Не хватает техники, и, несмотря на мнение подрядчика, что этих рабочих достаточно, число людей, как минимум, в 2 раза нужно увеличивать, чтобы уложиться в обозначенные сроки, — отметила председатель общественной комиссии, председатель думы Братска Лариса Павлова. — Я разделяю нетерпение горожан, хочется, чтобы работы завершились как можно скорее. Жителей здесь достаточно много, по обе стороны улицы расположены многоквартирные дома, и, конечно, это доставляет им дискомфорт. Как нам сегодня пообещал подрядчик в очередной раз, к 1 октября основные работы, земляные и асфальтовые, будут закончены и приступят к установке малых форм. Мы будем планировать выезд общественной комиссии к 30 сентября — это точка отсчета в соответствии с предоставленным подрядчиком графиком и дата, когда он должен был завершить работы.

— Это должна быть красивая хорошая улица. Я понимаю, что все просят быстро, но я бы еще настаивал на качестве, потому что это все-таки на года и десятилетия и для детишек — да все ждут в принципе, все жители ждут! — сказал член общественной комиссии Василий Кибирев.

— Работа по благоустройству пешеходно-парковой зоны улицы Крупской активизировалась, это все заметили. Если бы раньше можно было так все организовать, на чем заказчик работ МКУ ДКСР настаивал, картина была бы намного пригляднее. Но мы с оптимизмом смотрим в будущее. Значительная часть работ по прокладке кабеля выполнена, следующим этапом станет устройство покрытия. Основную разбивку всех пешеходных магистралей выполнили, завершается укладка бортовых камней, и подрядчик уверяет, что на этой неделе приступит к выполнению покрытия. Больше 500 квадратных метров плитки должен уложить подрядчик ООО «Кваттро». Еще часть — больше 1000 квадратных метров — выполняется подрядной организацией ПАО «Русал Братск» за счет их контракта. И около 5300 квадратных метров асфальтового покрытия предусмотрено на этой территории, — рассказала Галина Загайнова. — Протяженность улицы большая, срок исполнения контракта у нас 30 сентября, но подрядчик говорит, что основные работы к этой дате будут выполнены. И мы со стороны администрации, со стороны заказчика контролируем ход работ, совместно с министерством жилищной политики, которая курирует проект «Формирование комфортной городской среды». Все вопросы оперативно решаются. По финансированию проблем нет, теперь дело за подрядчиком. При благоприятных погодных условиях шанс успеть закончить работы есть.

Справка:

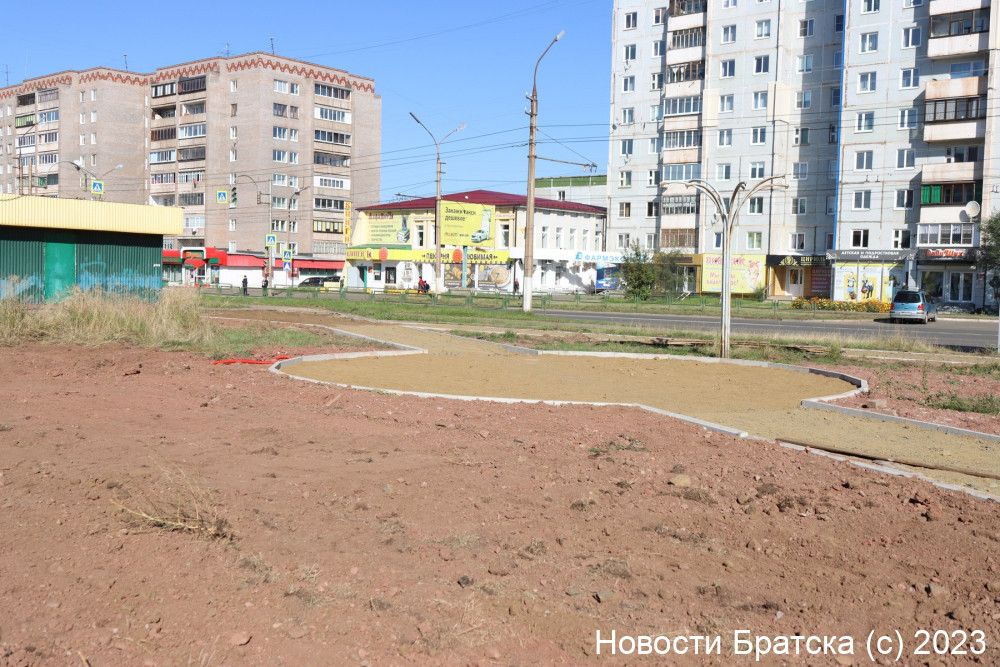

В соответствии с проектом благоустройства, на ул. Крупской будут обустроены тротуары с различным покрытием и выделенные дорожки для катания на велосипедах, самокатах и роликах. Одну из дорожек зимой будут заливать, пользоваться бесплатным катком смогут все желающие. Освещение заменят на современное и функциональное, будут установлены малые формы. Также планируется смонтировать подсветку скульптуры «Орел» и навесов со скамьями. Проектом также предусмотрен ремонт покрытий тротуара (тротуарной плиткой) вдоль цветника «Ручей», площади вокруг «Орла», а также другие работы. Вдоль проезжей части улицы будет высажен рябиновый сад.
