Доживем до понедельника
Прошло очередное выездное совещание по благоустройству улицы Крупской общественной комиссии по реализации федерального проекта «Формирование комфортной городской среды». Возглавляет комиссию председатель думы Братска Лариса Павлова. В проверке объекта участвовали заместитель мэра Братска по строительству и городскому хозяйству Егор Луковников. прокурор города Братска Андрей Бянкин, руководители комитетов администрации, МКУ «ДКСР», представители общественности.
Комиссия прошла по всей территории объекта благоустройства, проверила исполнение и качество работ. Как ранее сообщалось, подрядная организация сорвала сроки реализации проекта, по условиям контракта все работы должны были завершить еще 30 сентября.
Генеральный директора подрядной организации ООО «Кваттро» Анна Мазанова заверила, что все основные работы будут завершены к понедельнику, 13 ноября.
— На сегодня остались установка знаков, обустройство щебеночного тротуара в начале улицы и мелкие работы по ремонту подпорной стенки. Асфальтовые работы полностью завершены, — сообщила Анна Мазанова.
Контракт на выполнение работ был подписан в марте, но подрядчик на объект вышел только в мае. С самого начала работы были плохо организованы и шли крайне низкими темпами. На объекте было задействовано всего 4-5 человек и, в лучшем случае, одна единица техники. Кроме того, подрядчик закупил бордюрный камень низкого качества. Работы были приостановлены общественной комиссией. Администрация заказала проведение независимых экспертиз, по результатам которых подрядная организация заменила бордюрный камень.
Регулярно общественная комиссия, представители администрации города и МКУ «ДКСР» проверяли ход работ, составляли претензии, стараясь побудить подрядчика к активной работе. Предупреждение подрядчику о недопустимости срыва мероприятий национального проекта было вынесено прокуратурой города. Чтобы ускорить темпы работ, с середины августа привлекли вторую подрядную организацию — ООО «Проминжиниринг», которой передали электромонтажные работы и часть работ по укладке плитки. Эта организация свою часть работ выполнила.

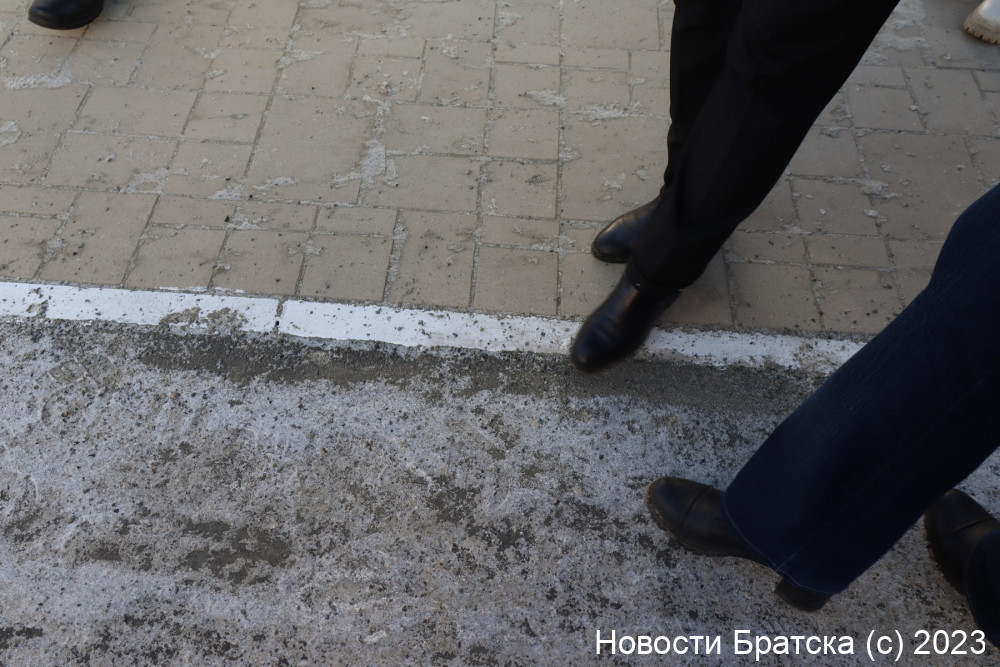

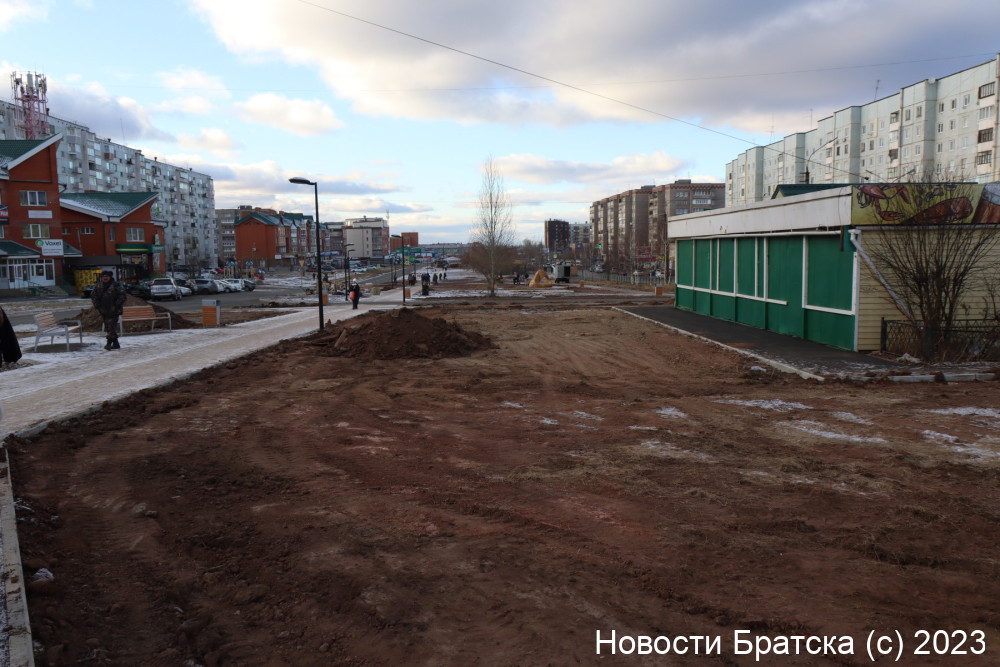

В целом по объекту закончено обустройство асфальтового покрытия, осталось завершить установку бортового камня и озеленение.

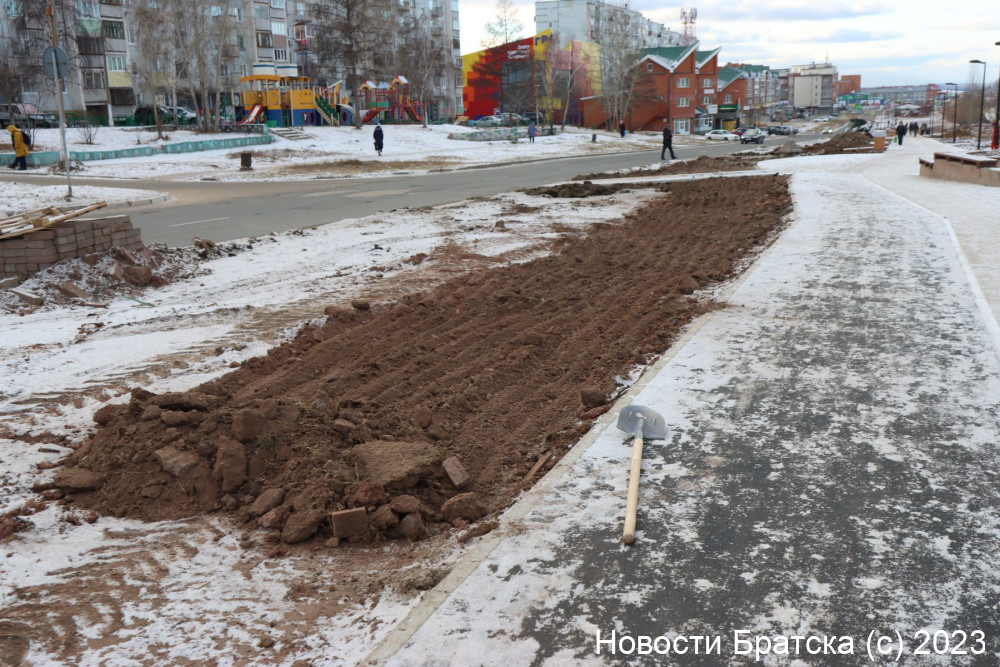

В настоящее время подрядная организация занимается высадкой деревьев, кустарников и устройством газонов. Всего предстоит высадить 600 саженцев. Руководитель подрядной организации Николай Балданов сообщил, что эти работы планируется выполнить за две недели.

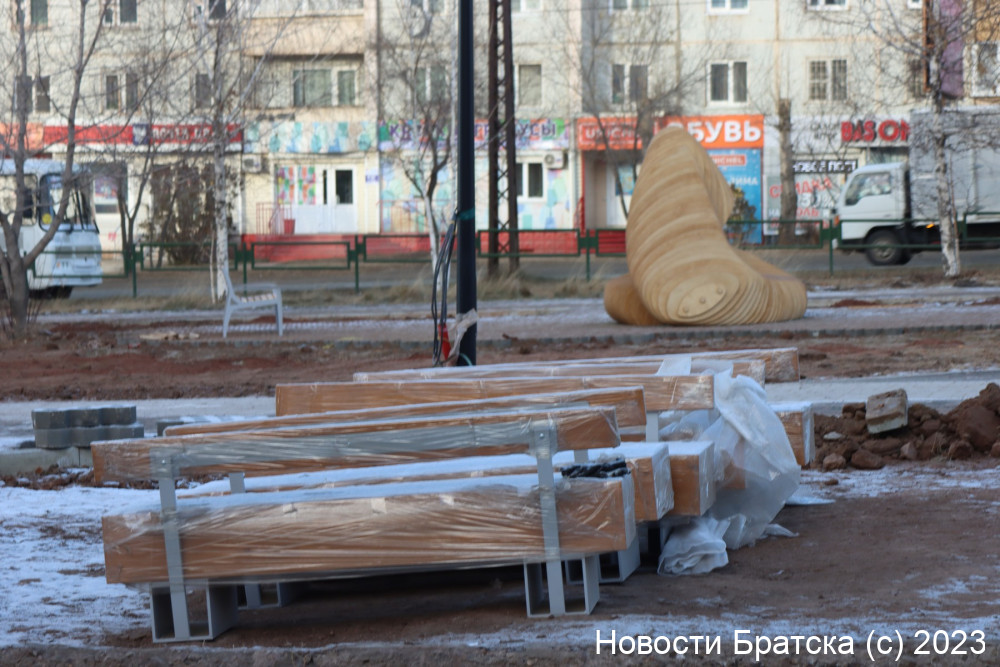

Кроме того, частично доставлены и монтируются скамейки, урны и малые архитектурные формы.

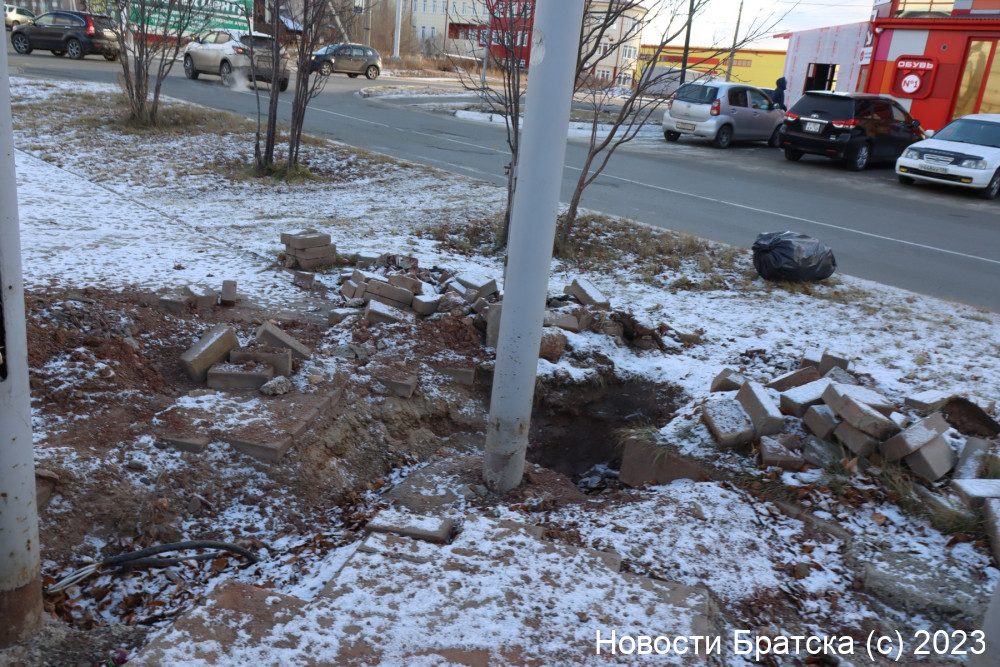

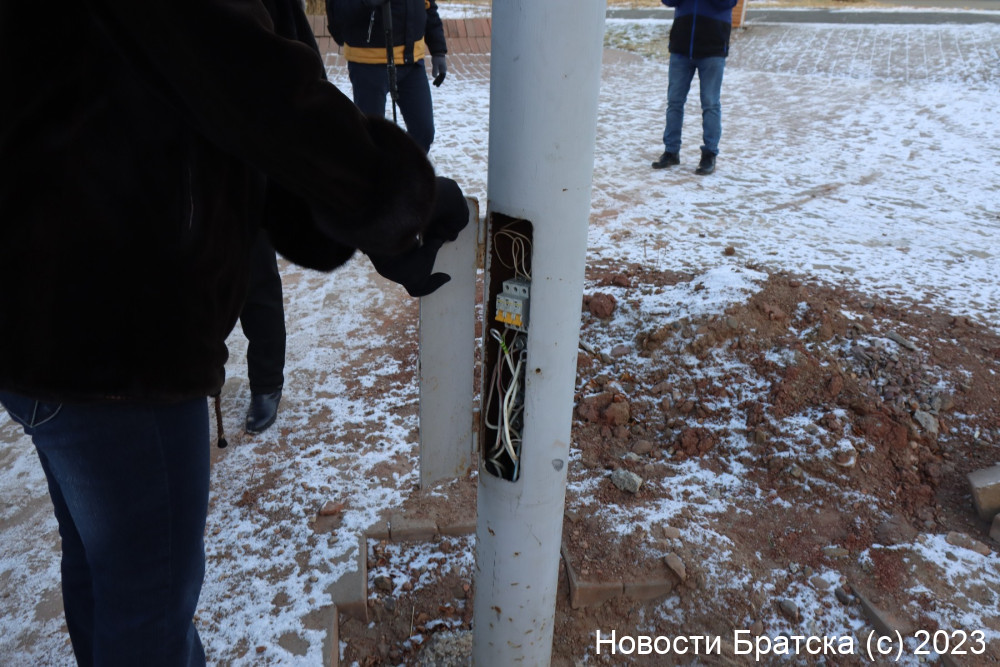

— В стадии выполнения работы по выставлению бортового камня и обустройство рябинового сада, кроме того, монтируются малые архитектурные формы. На сегодня осталось установить шесть скамеек. Также остались работы по восстановлению плитки там, где прокладывался кабель — это возле скульптуры «Орел». Выполнены все электротехнические работы, после техприсоединения будем проверять, как работает освещение, — сообщила председатель комитета по градостроительству Марина Смирнова.
Свою оценку дал прокурор города Андрей Бянкин:
— В очередной раз констатируем — срок выполнения работ нарушен. Будет принят комплекс мер прокурорского реагирования, в том числе привлечение к административной ответственности подрядчика за неисполнение контрактных обязательств. Мы уже подготовили административный материал, направили в суд общей юрисдикции для привлечения к административной ответственности. Будем проводить свои надзорные мероприятия до полного ввода в эксплуатацию данного объекта. Все заинтересованы в сдаче объекта в полном объёме, с учётом устранения тех недочётов, которые выявляются.
— Видим, что работы близятся к завершению, но их качество вызывает много вопросов, в том числе по укладке плитки. Не считаю, что качество отвечает нормативным требованиям. В настоящее время, при низких температурах, большую часть замечаний уже будет сложно устранить. Дефекты будут устраняться на следующий год по гарантийным обязательствам. Надеюсь, что в этом году успеют скорректировать плиточные работы. Также на территории много строительного мусора, на вывоз которого тоже необходимо время, рабочие и соответствующая техника. Идут работы по озеленению — со слов руководителя субподрядной организации, погодные условия позволяют проводить такие работы, — подвела итоги выездного совещания Лариса Павлова.
Как выглядит улица Крупской — показано в подробном фоторепортаже. Познавательного просмотра!
Будьте в курсе последних новостей в нашем телеграм-канале. Подписывайтесь и узнавайте о событиях в Братске первыми!
